公司董监事(赵仙云、吴宗清、向小江)开展四季度三期项目检查工作
2023-10-28



10月28日下午,董事向小江、监事赵仙云、监事吴宗清首先来到B6项目,工程部余希龙介绍了建设进度。目前,已完成穿堂5层楼底板的施工,库内的5层楼底板正在施工,地下室回填工作完成了三分之二,计划在2024年春节前主体封顶。

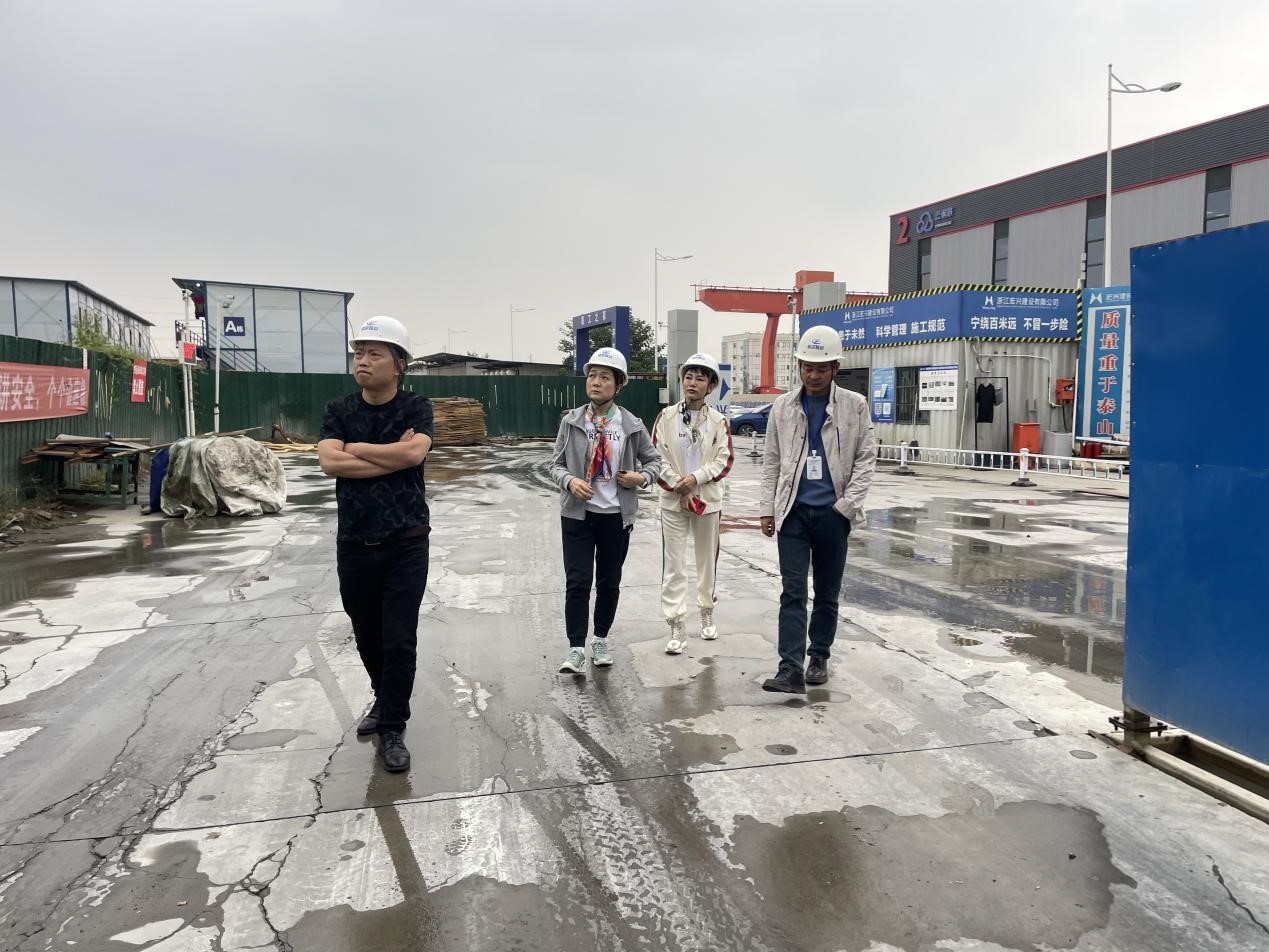

B6施工现场


随后来到B3施工现场,目前,已完成3层楼的顶板施工,穿堂的4层楼已完成底板的混凝土浇筑,地下室回填工作进行中。董监事指出,B3的施工进度慢于B6项目,工程部要督促B3项目的总承包方加快施工进度,找出影响施工进度的具体原因,希望在春节前能赶上B6项目的建设进度。

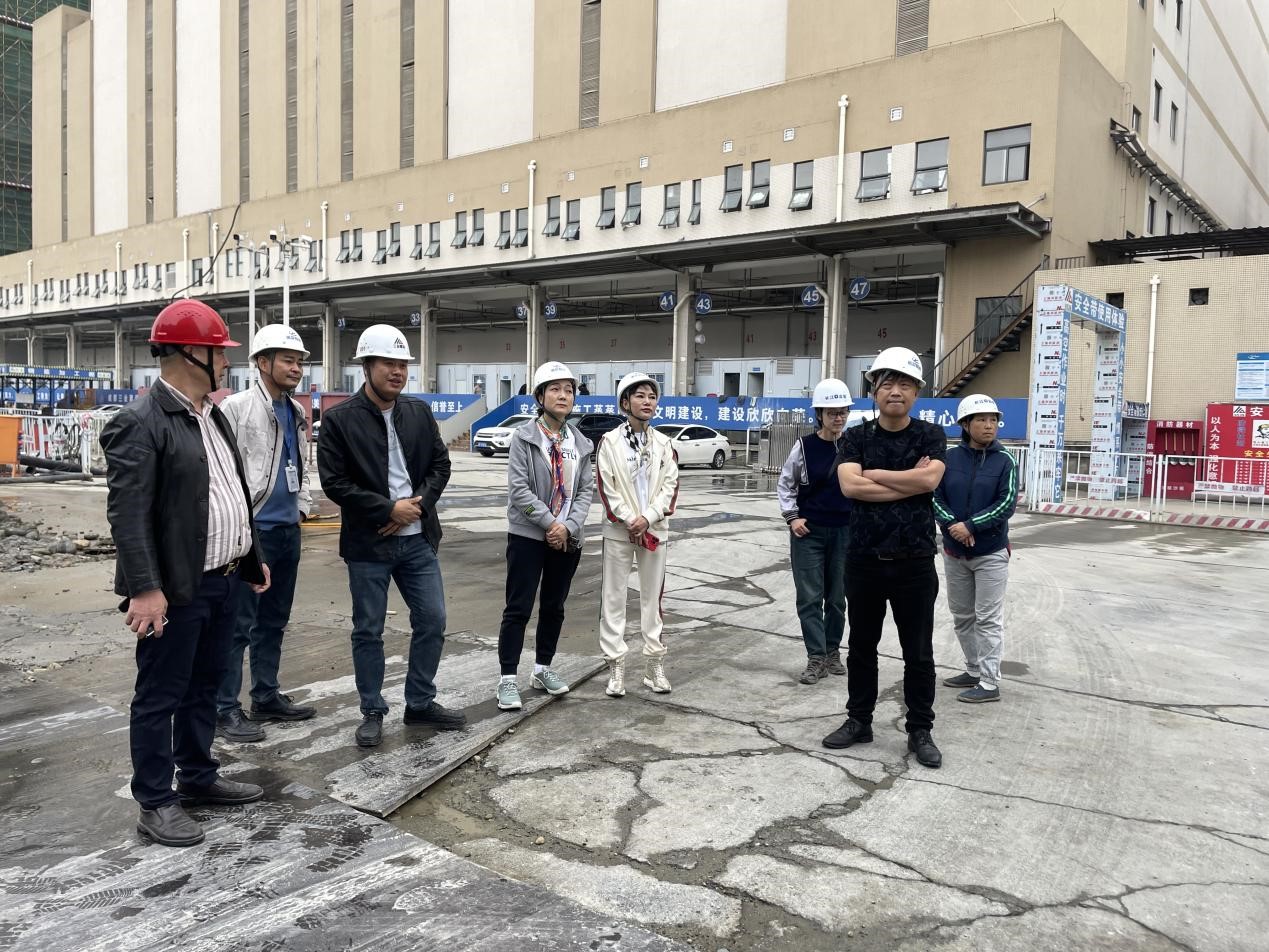

B3施工现场


最后,检查了分拨中心项目,分拨中心A区已完成封顶,B区正在绑扎钢筋,C区在搭建脚手架,本项目计划在11月9日封顶。此外,垃圾房已完成主体施工,正在水电工程安装,污水处理站已完成土建工程的施工,待设备到场后开始安装。临近检查结束,三位董监事领导对三业公司的建设进度给予了肯定,希望三业公司再接再厉,争取提前完成分拨中心项目的工程建设,早日投入使用,以满足商家需求。

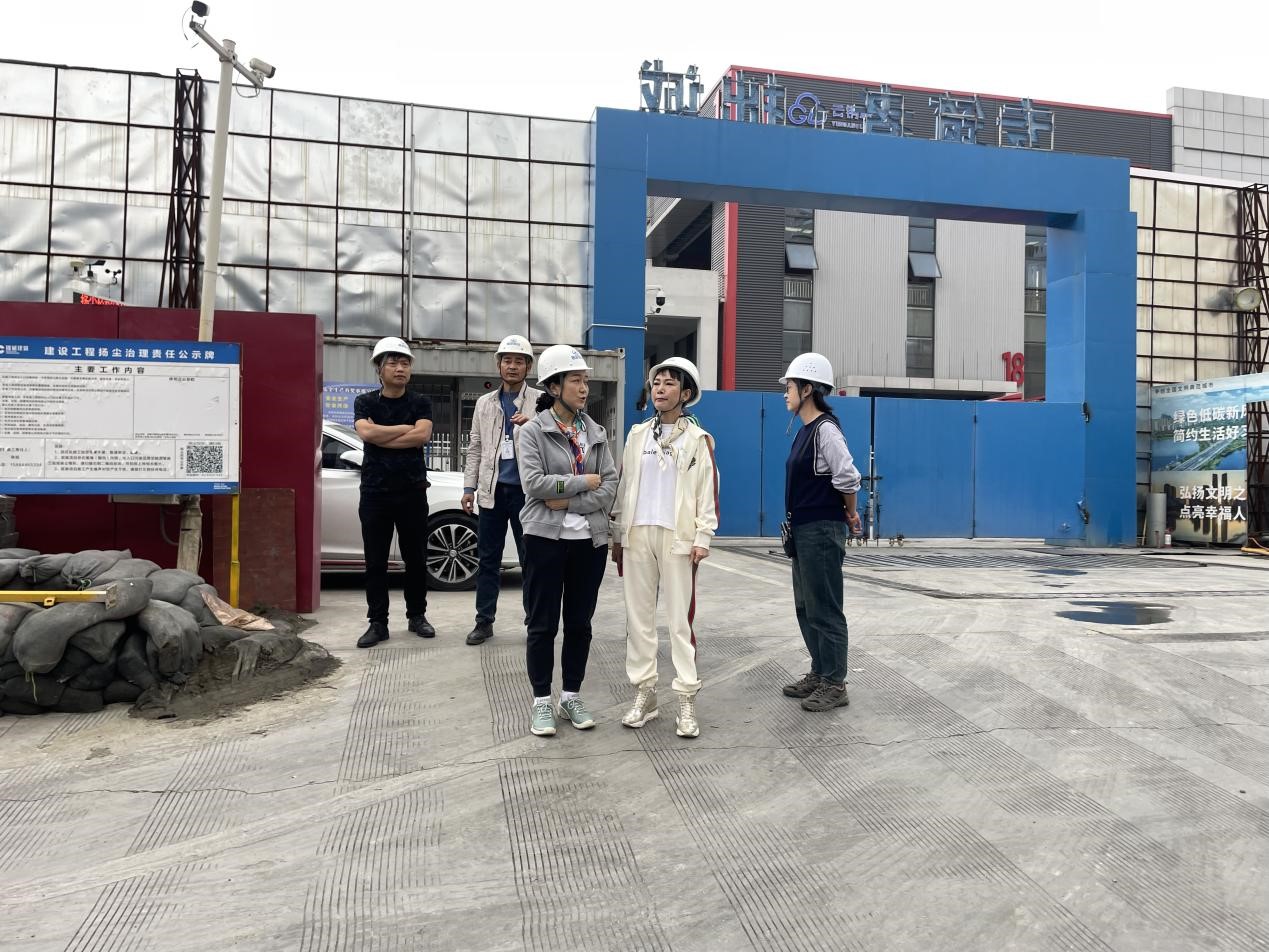

分拨中心施工现场
